1、Excel规划项目进度-自动化甘特图
吾知谈:主要针对一系列基础技能的整理,作为对于自己无知的弥补,通过此系列篇幅希望最后能达到吾知。
01.
建立基础化数据:除初始值外所有数据逻辑自动化

1、初始化项:
1)任务名称
2)S:开始时间(当天0点)
3)D:工期
4)AE:实际结束时间(当天24点)
5)功能负责人
2、自动计算数据:
1)EE:预计结束时间(当天24点):S+D-1

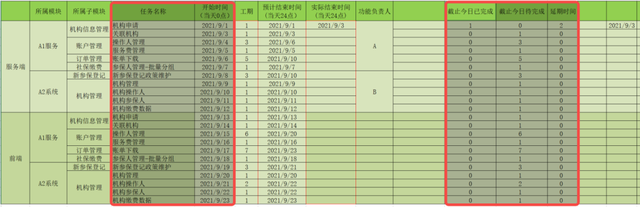

2)AD:截止今日已完成:=IF(NOW<=S,0,IF(NOW>EE,EE-S+1,NOW-S-1))
例如:=IF($O$28<=E28,0,IF($O$28>G28,G28-E28+1,$O$28-E28-1))
3)TD:截止今日待完成:=IF(NOWEE,0,EE-NOW+1))
例如=IF($O$28
4)DT:延期时间:=IF(AE="",0,AE-EE)
例如:=IF(H28="",0,H28-G28)
3、NOW:当天日期
Excel中当天可以使用=TODAY()函数获取
备注:Excel常见公式:
1)当天:=TODAY()
2)绝对引用:$A$2是表格绝对引用的公式,是某个区域到另一个区域的引用数值,单元格不需要随着公式的位置变化而变化。
3)$A$2:所以数据均取A2位置数据,使用下拉来引用是不会引用相对位置A3数据
4)IF判断函数:IF(logical_test,[value_if_ture],[value_if_false]) :IF(判断条件,成立的值,不成立的值)
02.

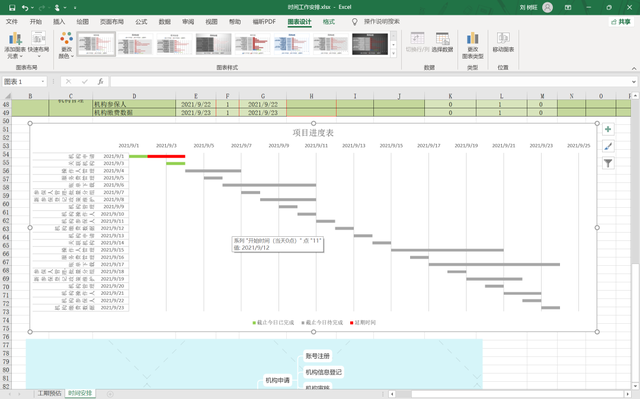

“根据基础数据创建甘特图

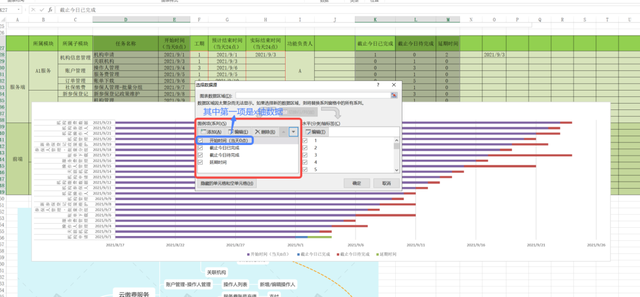

1、选择基础数据
2、插入图表

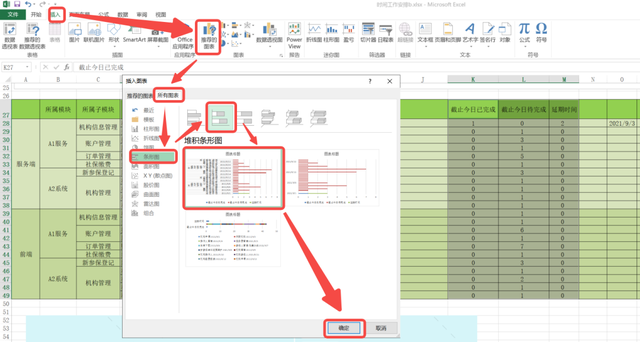

插入-推荐图表-所有图表-条形图-堆积条形图
3、调整堆积条形图格式 -> 甘特图样式
1)调整数据源

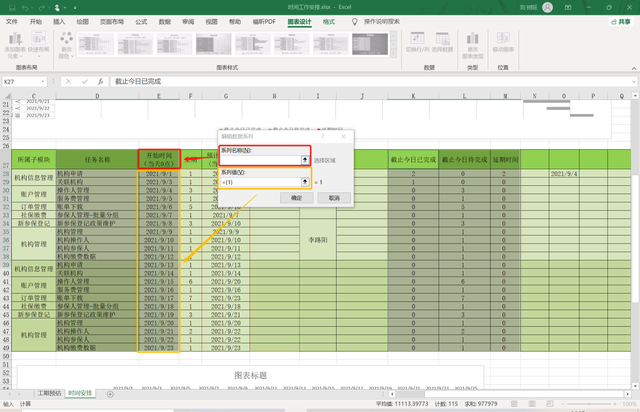

图表-右键-选择数据初始化数据由图表自动获取,可自主添加必要数据项(其中首项:X轴刻度值数据)
添加新图例项时
系列名称:选择对应标题
系列值:选择对应标题的数据列表
2)图表上下翻转(逆向类别)
选中Y坐标项 - 设置坐标轴格式 - 逆序类别 :图标上下方向上进行翻转

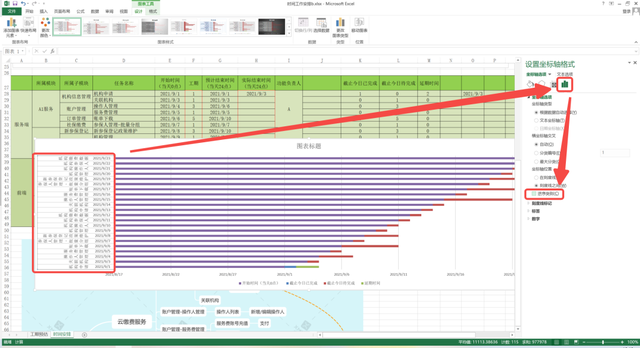

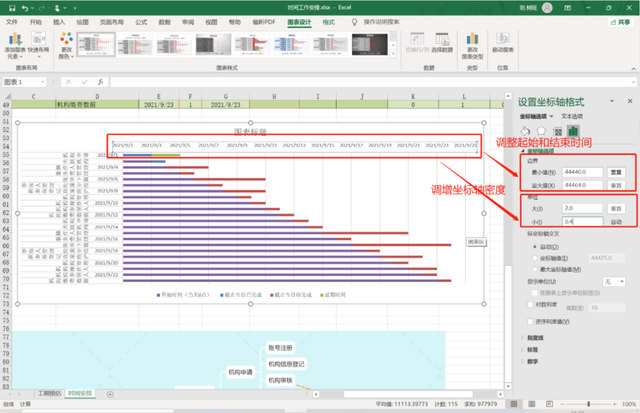

3)设置X轴起始&结束时间
选中x轴 - 设置坐标轴格式
边界:调整坐标轴的起始和结束时间范围
单位:调节坐标轴的坐标线的密度
4)将图例中开始时间隐藏并删除开始时间图例

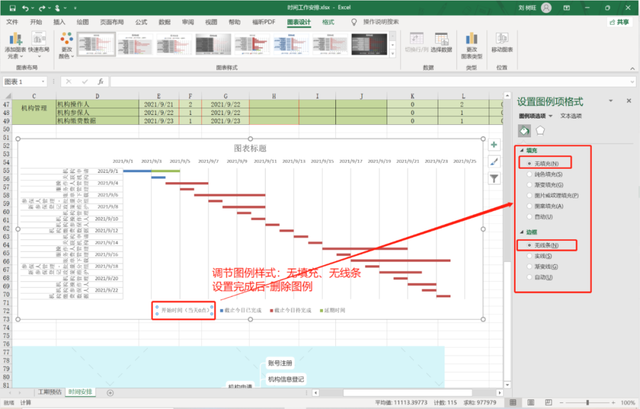

选中开始时间图例 - 设置图例项格式
填充:无填充,表框:无线条
5)调整图里颜色及图例标题
03.
总 结
以项目管理角度梳理项目进度计划(包含甘特图)的产生过程:
1)首先使用XMind根据项目任务创建工作分解结构(WBS)-> 定义活动
2)根据活动清单、里程碑清单绘制项目进度网络图
3)参考资源日历、项目进度网络图:让对应单元负责人评估活动持续时间(工期)
4)结合上述数据:根据此过程梳理生成项目进度计划(里程碑图、甘特图、项目进度网络图)、进度基准、项目日历
2、时间进度excel计算公式:时间进度公式(excel时间进度公式)
时间进度公式是什么? 时间进度=已过天数/当月天数*100%。
时间是标注事件发生瞬间及持续历程的基本物理量。
时间是一个较为抽象的概念,是物质的运动、变化的持续性、顺序性的表现。
时间概念包含时刻和时段两个概念。
时间是人类用以描述物质运动过程。
3、关于在EXCEL中如何用公式做时间进度
我想在EXCEL表格中做一个时间进度,就是比如这个表格今天是2012-4-14,。6、时间进度为当天时期除以整月天数。
公式为:=B2(当天日期,即当前日期的天数)/B3(当前日期中,11月整个月的天数)。
这时我们就可以将两个单元格的公式合并为一个输入到B2单元格中,计算时间进度,即:=day(A2)/DAY。
4、时间进度怎么计算
本月任务40万,到24号为止完成20万,怎么计算落后时间进度?销售时间进度算法,举例:3月份按一个月30天来算,截止目前的时间进度=22/31=71.0%。
时间节点是一个很抽象和应用很广泛的概念,通俗的说就是某个大环境中的一个点或者一段,好比公交车线路中的一个站台。
比如在工期。
5、请问在excel中,计算本月的时间进度比的公式是什么?
比如:本月31天,现在23号,那么现在的时间进度比=23/31*100%;公式杂弄。让A列的A1=31(一个月的天数)让B列的B1=1(每月的第几天) 一直到 B29=29 B30=30 B31=31 在C列套用公式:C1=B1/A1*100 然后向下托用公式。
例如:如果是按实际日期进度,输入公式并将该单元格格式设置为百分比。
6、时间进度是怎么算的?
销售时间进度算法。
时间进度=已过天数/当月天数*100 例:今天是11月22日 本月的时间进度=22/30*100%=73.3 举例:3月份按一个月30天来算,截止目前的时间进度=22/31=71.0%。
